EPS构建施工及注意事项

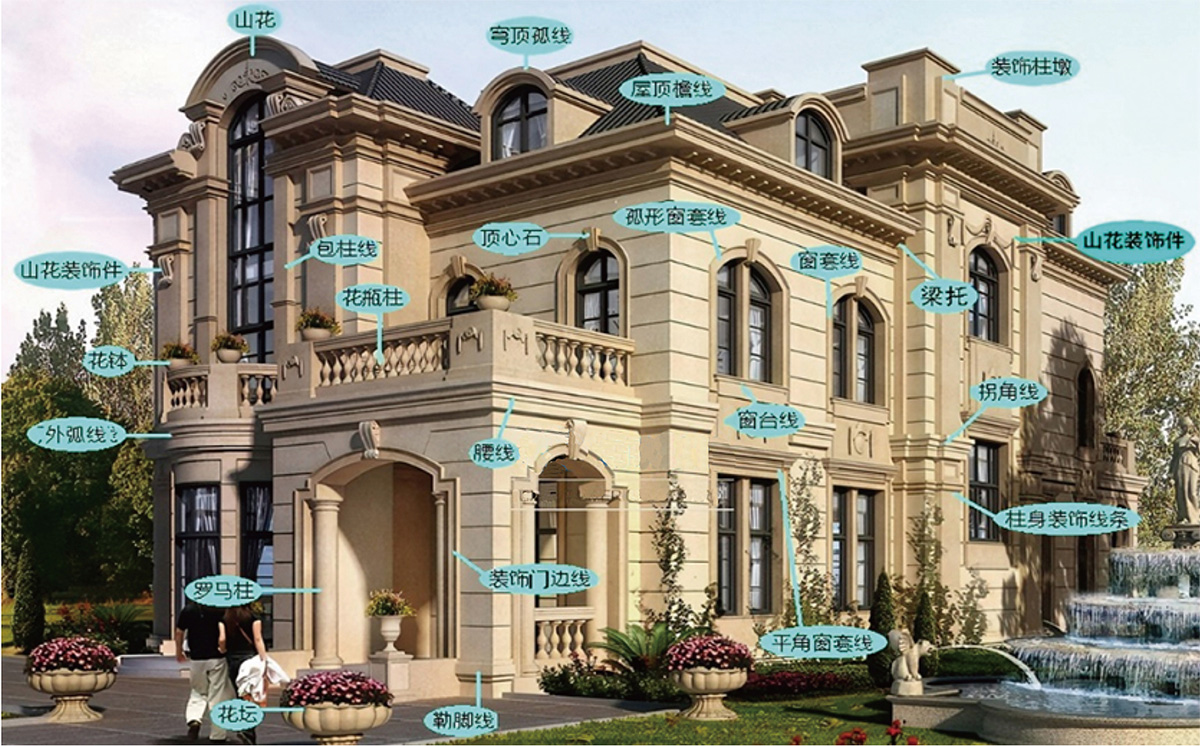

施工准备

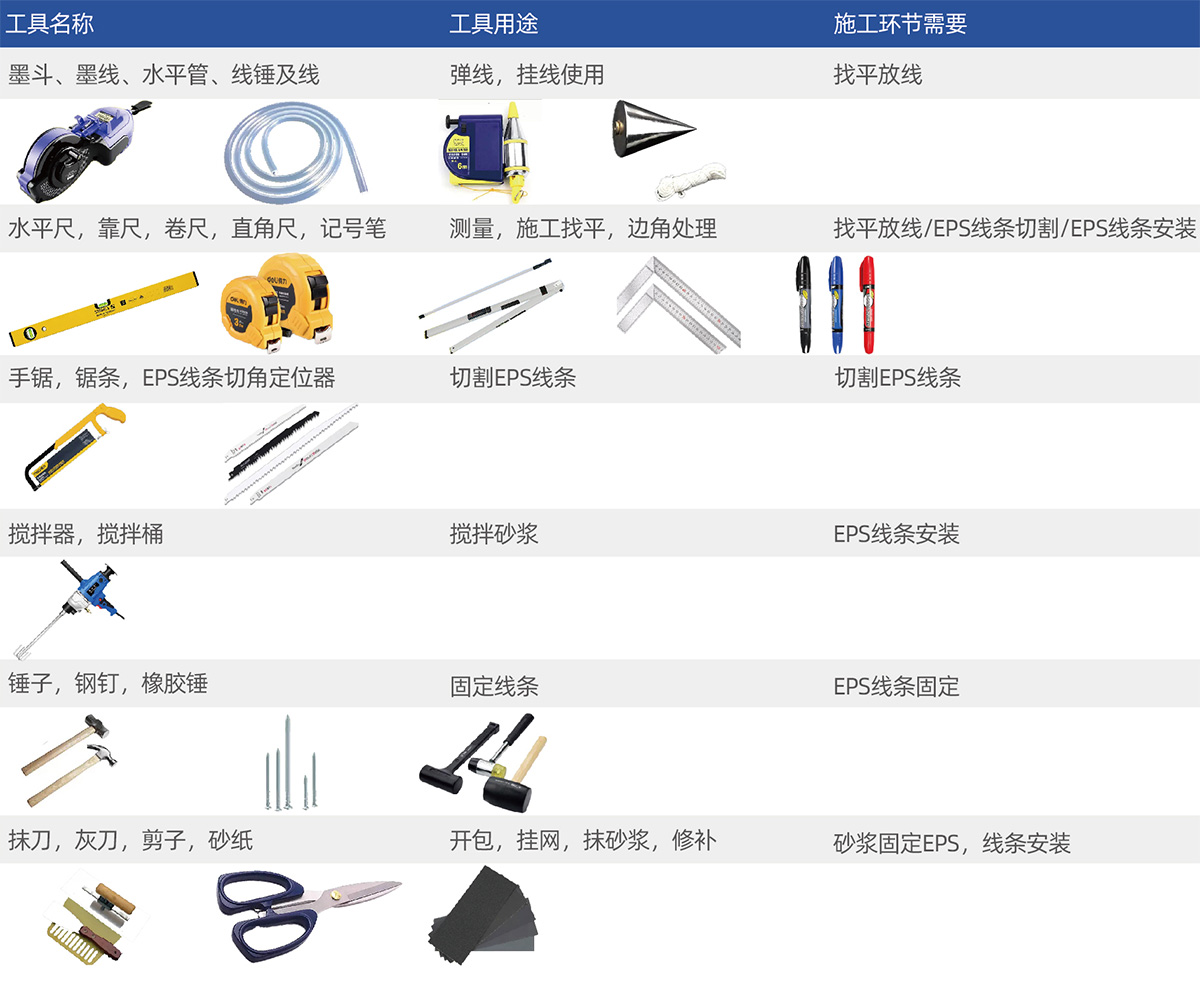

根据项目要求购买适合的EPS构建:罗马柱,门套,窗套,檐线,腰线,山花,廊柱,浮雕等。根据不同种类,编号,规格,尺寸,型号进行分类摆放,方便施工人员安装时使用。购买EPS线条专用粘胶剂。施工工具准备。

基层处理

墙面抹灰已完毕,门窗洞口已收口,将粘贴线条的部位清理干净,然后可借助2米长靠尺确认墙面平不平整,如墙面不平整则需补灰,垫粘结砂浆最好不超过1.5公分厚。

找平放线

打水平线,水平线一定要打准,弹好墨线腰线的墨线弹在下端方便打钉子做固定。

EPS线条切割

做窗套线,先贴窗台线,安装平直后再贴窗边线现场示范只有两个窗套线。
由于安装时间紧,我们打几个钉子,防止线条两边歪倒,窗顶线安排在最后贴。
接下来开始EPS线条切割,EPS线条均为标准尺寸,切割时要考虑拼缝宽,切45度角时,两侧预留同样的长度,窗台线的切割已完成。窗台线一般超出窗边10cm。加上窗边线本身的宽度9cm(仅限本案例),窗台线应超出窗边框19cm(仅限本案例)。

EPS线条安装

清理好墙面,切割好EPS线条后开始安装先搅拌砂浆搅拌前仔细阅读说明书按标准配比用手提式电动搅拌机搅拌均匀,大多数施工师傅凭实际经验进行配比至合适粘度,检验标准如下,用瓦刀检测,砂浆掉落,则搅拌过稀,需加入砂浆再搅拌。如瓦刀上的砂浆不掉落则为搅拌合格,可进行安装, 一切准备就绪,接下来开始安装,粘结面宽度小于500mm的线条,需满粘砂浆,粘结面宽度大于500mm的线条,用打田字灰加点灰达到80%,四周边灰必须打满,线条的接头砂浆打满,挤出来,如果是腰线,钉子打在墨线下端,钉子往上翘一点,线条盖过钉子,再进行收灰,缝隙即是满的。线条下端的钉子已经看不出,将挤出来的砂浆刮干净,现在进行拼直线。先测量出需拼接多长的线条,做好记号,进行线条切割。切割时需注意不要切错线条,以免增加损耗。线条拼接,首先打好碰头灰,两端都需打满。如线条粘结面有灰,可用瓦刀刮干净,再进行打边灰和点灰,拼接时要求均匀用力挤压或手拍。使砂浆从周边溢出,将多余的砂浆清理干净,用水平尺检测线条是否安装垂直,粘结缝应随粘随勾,灰缝饱满,并保持线条表面整洁。现在切割窗台线两侧的拼角,量好尺寸,做好记号,将45度角切割好,两个45度角拼起来呈90度拼角,2个粘结面打满碰头灰,拼接另一端也需打满。因为,挤出来的效果比补灰的效果要好。

局部处理

用刷子沾少量的水在拼缝处刷一刷,刷除多余的砂浆表面更为平整方便下道工序作业接下来是打磨,如有多余粘结砂浆则用砂纸或打磨工具打磨平整。水平拼接缝宽小于3mm现在开始拼缝处挂网待接缝砂浆干燥后对缝隙部位进行挂网处理,采用宽100mm自粘型耐碱玻璃纤维网格布,保持平整干燥后进行下道工序,如担心拼接处,有凸起现象

刮腻子时可延伸至拼接处两侧10cm左右看上去表面较平滑顺直即可。

成品保护

刚粘结的线条应注意保养,防止雨水冲刷,人为损坏等。


注意事项

1、施工时环境温度应不大于38°C、不小于5°C风力不大于5级。

2、安装、切割EPS线条前,墙面不需洒水湿润,粉尘、污渍等影响粘结的东西应清理干净。

3、刚粘结的EPS线条应注意保养,防止雨水冲刷、人为损坏等。

4、安装后如有松动,应将整根线脚取下来,把墙面和EPS线条粘结面的残余砂浆清理干净,再重新抹粘结砂浆进行安装。

5、EPS泡沫线条施工的时候一定要根据图纸来,根据暗转的位置弹出定位线之后进行安装。对于线条的切割也要根据图纸安

装的尺寸来,一般EPS构件的尺寸都是标准尺寸,需要根据拼接缝宽来进行切割。

6、拼接完之后EPS构件就是一个整体, 等到干燥之后在进行打磨用砂纸。然后在抗裂专用胶对拼接的部位进行处理处理时要注意看专用胶使用说明
