一般建筑物仿石材料的使用,是为了突出建筑物的档次更好的展示仿石材的效果都要对建筑物外立面进行分格但是目前有大部分外墙仿石材施工忽略了分格线的重要性,施工人员,设计,业主只关注材料的仿真度,忽视了分格线及分格工艺的重要性,以至于最后呈现的仿石材效果和整体建筑物形象非常糟糕。我们以外墙多彩仿石涂料的分格线为例,最常见的有“井”字和“工”字两种形式。外墙仿石涂料“工”字型的分格线适合于低层建筑,比如别墅、围墙等;“井”字型的分格线方式则适合高层、洋房、办公楼等。在仿石材分格线的分格处理上,要避免出现以下问题:

1:过多的横线和竖线,显得凌乱和小气。

2:仿石材分格块大小不一宽度不一整体建筑物会显得很零碎。

3:分格缺乏逻辑。

合适的分格和施工工艺能总体提升建筑物的施工效果和档次。

平面分格(平槽)

分格线施工要求:

封闭底漆干透(4-8小时),进行分格线施工。

分格建议:以窗为参照,以石材干挂为参照,与整体建筑物分格为参照。

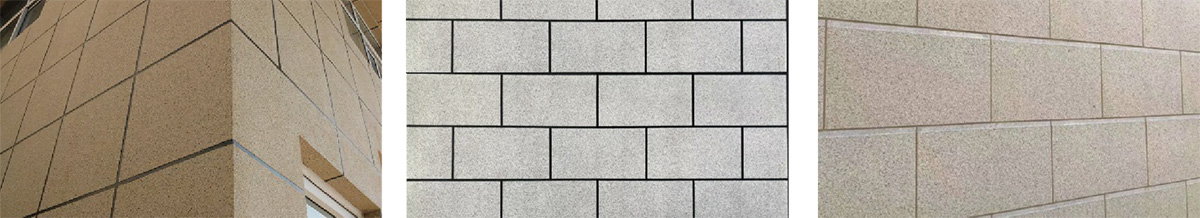

分格的大小及长度比例:

分格的大小:范围40cm-120cm不做太小和太大的分格否则无法达到仿石材或者干挂大理石效果。

长宽比例:按照黄金分割比例进行配比,在感官效果上最合适。横格和竖格按照个人喜好。

分格线宽度配比:

40-60cm的分格,线条宽度建议:8mm-10mm

60-90cm的分格,线条宽度建议:10mm-12mm

90-120cm的分格,线条宽度建议:12mm-1 5mm

原则上不使用18mm以上的线条宽度太小的线条宽度无法体现分格效果太大的线条宽度无法达到仿干挂石材的效果。

铝合金凹槽(深槽)工艺:

为了仿石材效果更加突出,仿制干挂大理石的效果,建议使用凹槽(深槽)工艺。铝合金凹槽深缝工艺的别墅翻新,别墅项目感觉更加豪华大气上档次。整体的质量效果可以和干挂石材相媲美。

铝合金凹槽有很多种造型(有单槽双槽八字格等),造型虽然很多,但施工方法都是一样的。

晨光石艺深槽施工流程:

在以下施工完成后,进行仿石材料深槽工艺施工

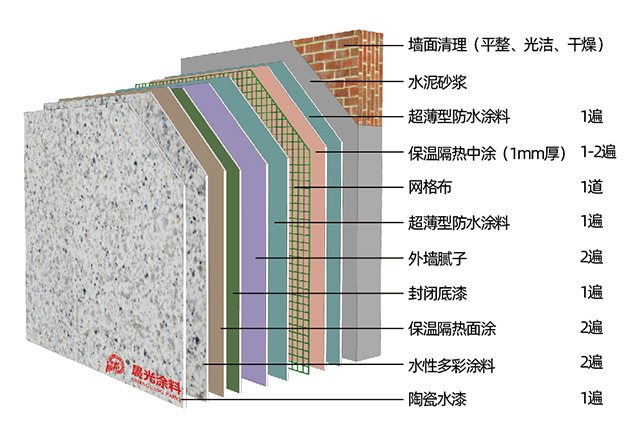

墙面清理→晨光CPX薄型防水→CHG建筑用涂装系统的保温隔热中涂压入耐碱玻纤网格布晨光CPX薄型防水。

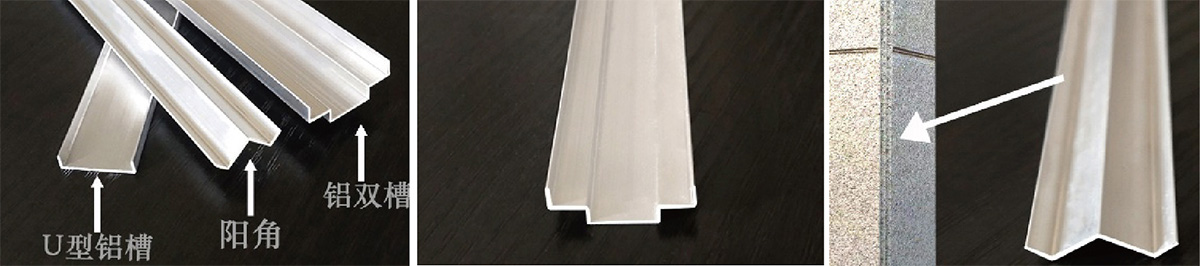

铝合金凹槽施工工艺

分格

 在施工区域,用墨斗弹出分格尺寸,注意水平线的确定。

铝合金安装

 选择项目需要的铝合金线条(U型,单槽,双槽,八字格,T十字接头,阳角等),沿墨斗线安装铝合金线条,选择质量好的粘胶剂免钉胶,铝合金线条粘贴于墨斗线下方; 一般先贴阴阳角,后贴平面,用同等宽度的泡棉胶带保护铝合金条,方便后期施工,不需要清理槽内浆料。

晨光抗裂腻子施工

 先用晨光抗裂腻子批刮,腻子粉充分搅拌5-10分钟,让腻子有熟化和水化的过程。批刮腻子二道,两遍之间间隔大于4个小时以上。结束后去除铝合金中的泡棉胶带,清理污染的部位。用多少搅多少,当天搅当天用完,找平-般使用抗裂砂浆,用铝合金收割平整后使用抗裂腻子收光即可。

腻子层养护

 按照外墙腻子的养护方法,冲水养护,第二道腻子干燥6-8个小时,就可以养护,然后进行打磨。养护需要2-3次。


处理铝合金线条交叉处

 如果在粘贴线条时就按照分格进行连接件组装( 塑料连接件),这样会方便许多;如果没有使用连接件,就需要用切割机进行切割,在切割阳角的时候注意保护。切割完毕后,用晨光抗裂腻子细腻子进行修补和局部找平。铝合金线条槽内保持平滑。

底漆施工

 腻子层在干燥后进行充分冲水养护后就可以施工底漆了,底漆可以是晨光水性透明抗碱底漆,也可以使用晨光水性封闭底漆,建议滚涂均匀,不要漏涂,堆积,流挂

中涂层施工

 建议配套使用含有气凝胶的晨光CHG建筑用保温隔热涂料,采用滚涂的方式,需要涂刷2道,要求涂刷均匀,不流挂,不发花等。第二遍涂刷需要等到第一遍面漆表干后才能施工,大概时间是2-4小时。

面漆施工

 需要喷涂施工,施工前调整喷枪,气泵压力,先小面积试喷确认密度、颜色、效果,大面积喷涂需要2道工序,第一道需要满喷,厚喷,但不可以流挂,注意喷枪的气压控制。第二道喷涂,以薄喷的方式。喷涂完成后,等到完全干燥后,用800号砂纸打磨,可以获得更好的火烧面效果。

罩光面漆施工

 为了获得更好的耐久性,抗人工老化性能,耐磨损,耐洗擦,耐污染,耐冲击性能,建议使用陶瓷水漆清漆罩面。陶瓷水漆清漆是三组份材料,在A,B组分混合,并保持快速搅拌,搅拌速度控制在500-100转/分。搅拌结束后,将AB组分反应物添加到C组分中(程序不可颠倒),搅拌均匀后用100目丝网过滤,即可使用。陶瓷水清清漆采用滚涂和喷涂的方式涂刷,不漏涂,不流挂,避免光泽不一致。面漆建议涂刷1-2层。涂刷2层会获得更佳的使用效果。

建议:铝合金槽内喷涂整体墙面喷涂前,先对铝合金槽内加大气压喷涂一层干燥后再进行中整体墙面喷涂。


铝合金深槽工艺施工注意事项:

交叉口处理(连接扣,切割处找平打磨);找平厚度控制;槽内喷涂技巧,避免开裂,漏涂。

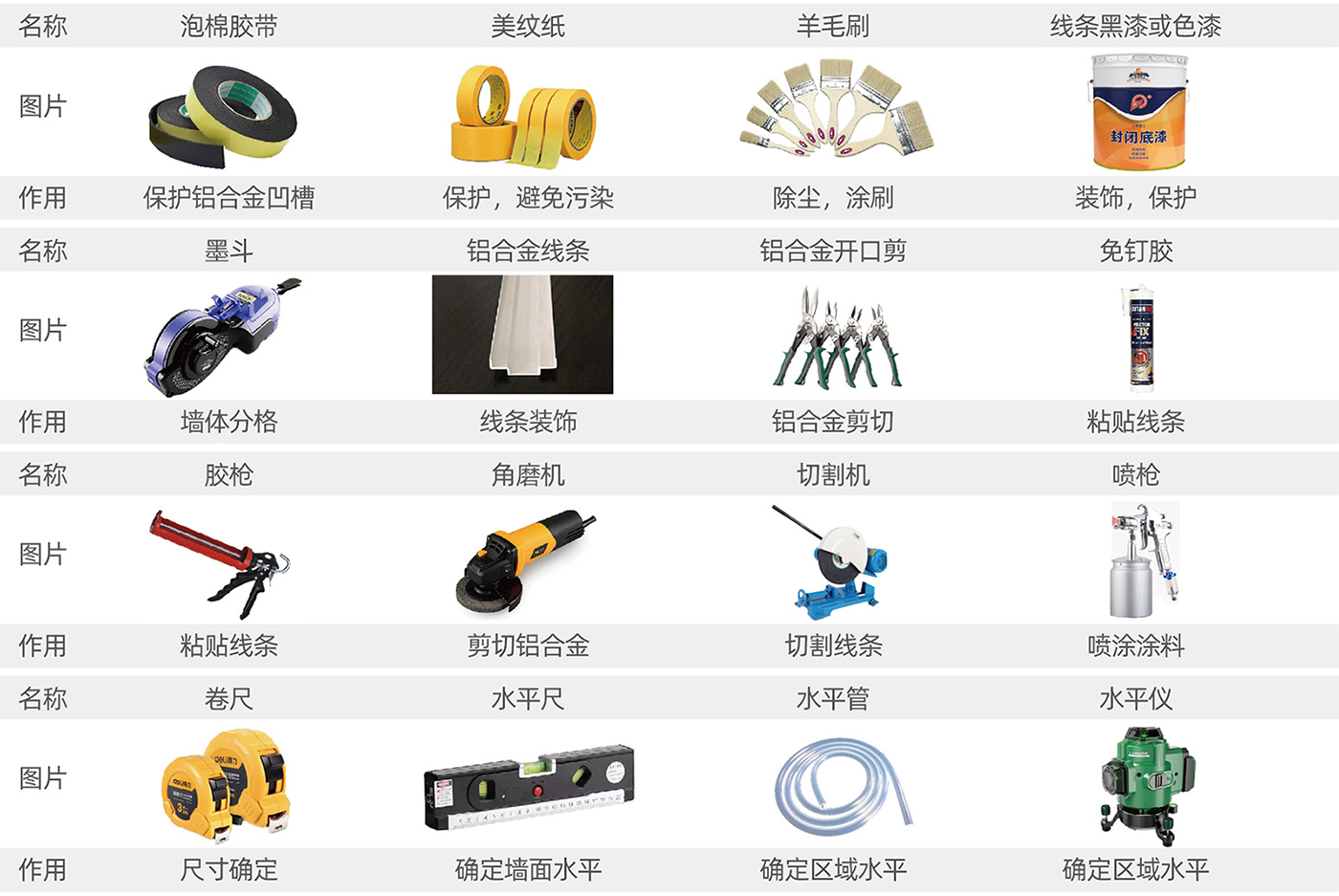

施工材料准备:
